坂出緩衝緑地エリアの工事の状況

印刷用ページを表示する更新日:2026年3月25日更新

坂出緩衝緑地エリアの再整備が始まります!

 坂出緩衝緑地(東大浜緑地)の本格的な再整備工事がいよいよ始まります。
​ 現在、繁茂している樹木は計画的に間伐や剪定を行い、木陰を残しつつも見通しの良い明るい緑地空間をつくります。既存の樹木は市民と共に成長してきた資産として、可能な限り残置し、樹木を活かした公園整備を進めます。
​ 工事期間中は騒音よび振動が発生する場合がございますが、安全管理を徹底し、周辺環境に配慮しながら作業を進めますので、ご理解とご協力お願いいたします。

緩衝緑地表紙



坂出緩衝緑地エリアの工事概要

 坂出緩衝緑地(東大浜緑地)と緩衝緑地に隣接する東大浜第1公園および東大浜第3公園を一体的に再整備します。
 緑地内にはフレキシブルに利用可能なフリースペースを設けたコミュニティ拠点施設や緑豊かな景色が見渡せる開放感のある貸室に加え、屋外デッキのあるカフェを配置し、利用する人が自由に活動を行ったり、親子でゆっくりとした時間を過ごせる安全で安心な空間を創出します。中心市街地活性化公民連携事業の事業概要

 工事名称:坂出市中心市街地活性化公民連携事業
 工事場所:坂出緩衝緑地エリア
 完成時期:令和9年度(予定)​
 施工業者:株式会社 大林組 四国支店

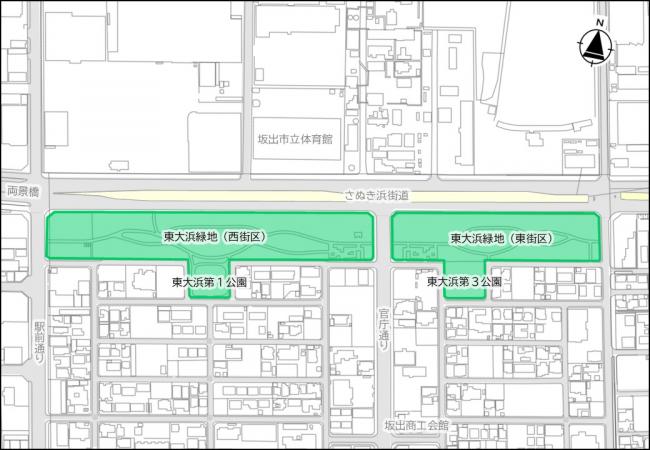

事業概要(緩衝緑地エリア)

現在の工事状況と今後の予定

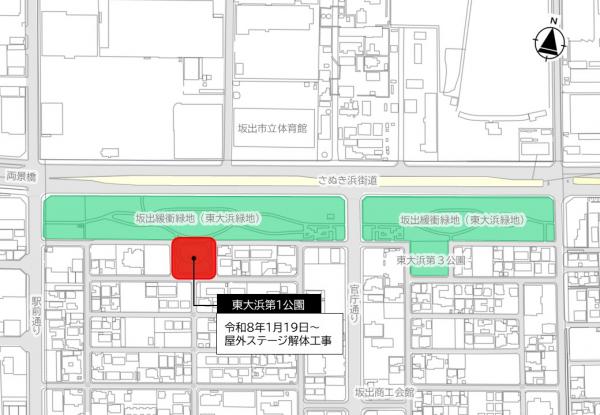

東大浜緑地(西街区)・東大浜第1公園(下図1~2)

 現在、東大浜第1公園における既存の屋外ステージの解体工事を実施しており、4月からは東大浜緑地の西街区の工事が始まります。
 工事期間中は西街区と東大浜第1公園​の利用はできませんので、ご注意ください(西街区東側のトイレは利用可能です)。東街区と東大浜第3公園​は11月まで利用できます。(下図参照)

 工事期間:令和8年1月19日~令和9年4月30日(原則、月曜日~金曜日)​
 作業時間:8:00~17:00

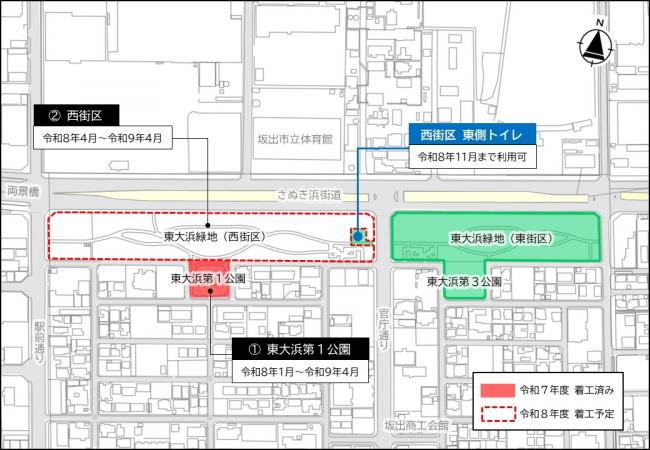

西街区

東大浜緑地(東街区)・東大浜第3公園(下図3)

 12月からは東大浜緑地の東街区と東大浜第3公園の工事が始まります。
 西街区と東街区の工事を並行して実施しますので、東大浜緑地全体と東大浜第1公園、東大浜第3公園が利用できなくなります。ご注意ください。(下図参照)

 工事期間:令和8年12月1日~令和9年9月30日(原則、月曜日~金曜日)​
 作業時間:8:00~17:00

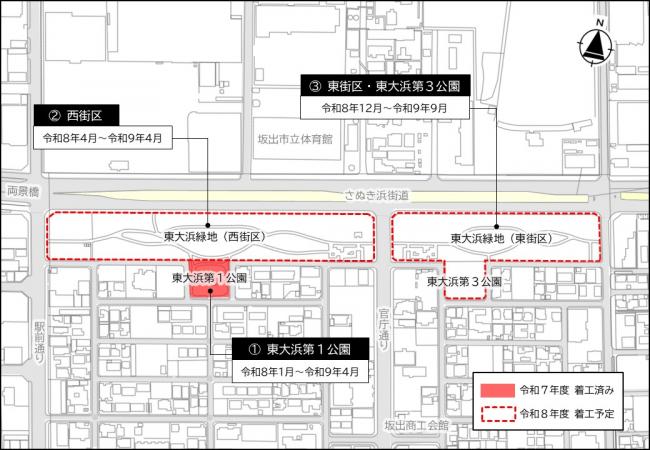

西街区+東街区

全体の工事予定スケジュール(令和8年3月25日現在)

 全体の工事スケジュールは以下のようになります。
 工事スケジュールについては令和8年3月25日現在のものになりますので、工事の進捗により変更する場合がありますので、ご注意ください。

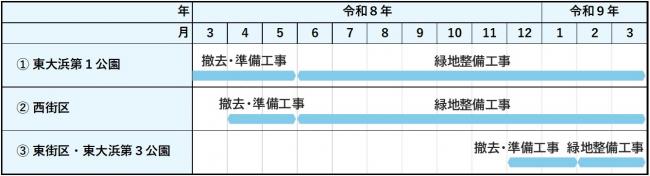

工程表(緩衝緑地エリア)
